Мэрия отсудила у застройщика больше миллиона за задержку передачи квартир для сирот

Информация размещена на сайте областного арбитражного суда.

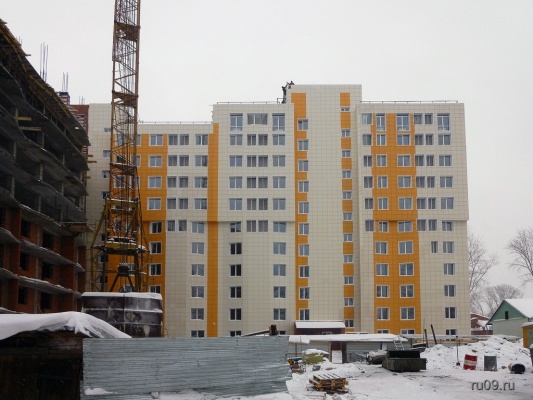

Удовлетворен иск мэрии к ООО «СибирьСтройКомфорт» о взыскании неустойки за просрочку почти на два месяца исполнения обязательств по муниципальному контракту на участие в долевом строительстве многоквартирного дома по Профсоюзной, 7, для предоставления жилья детям сиротам и детям, оставшимся без попечения родителей. «СибирьСтройКомфорт» должен заплатить городу 1,368 миллиона рублей.
Цена контракта составляла 92,162 миллиона рублей. Застройщик обязался передать квартиры не позднее 1 ноября 2013, в итоге передал 25 декабря. В соответствии контрактом, ответчику начислена неустойка в размере 1/300 ставки рефинансирования Банка России от суммы контракта.
Ответчик не оспаривал факт задержки, но указал, что нарушение срока сдачи объекта произошло из-за задержки подключения дома к сети теплоснабжения «ТГК-11». Суд не согласился с застройщиком и пришел к выводу, что он не принял все меры для надлежащего исполнения обязательства.
