Реконструкция теплосетей в Томске идет пятый месяц. Сколько можно копать?

Реконструкция теплосетей в Томске идет пятый месяц. Сколько можно копать?
Фото: Дмитрий Кандинский / vtomske.ru

В Томске продолжается реконструкция теплосетей на улицах Нахимова и Белинского. Работы на этих участках начались в середине мая, должны были завершиться в середине августа, но сроки сдвинулись к октябрю. Кроме этих масштабных раскопок, остается много мелких участков, разрытых в середине лета.

Раскопка на Нахимова

Еще в середине мая подрядчик компании «ТомскРТС» приступил к реконструкции тепловых сетей на улице Нахимова. Раскопка на тротуаре (по четной стороне) появилась на участке от Вершинина до Советской. Всего на этом участке нужно заменить более километра трубопроводов.

В ходе первого подрядчик проложил около 600 метров новых труб. Второй этап начался в начале июля. Сообщалось, что в рамках него предстоит заменить еще более 400 метров тепловых сетей. В СП «Тепловые сети» говорили, что работы продлятся до середины августа. Однако в середине августа выяснилось, что подрядчику нужно выполнить дополнительный объем работ, из-за чего срок реконструкции продлили до начала сентября.

На 16 сентября реконструкция теплосетей на Нахимова продолжается. По данным журналистов vtomske.ru, на участке, где проходил первый этап работ (около здания на Нахимова, 8), раскопку закопали и благоустроили — уложили тротуарную плитку. Дальше (в сторону проспекта Ленина), до пересечения с Советской, раскопка остается открытой: на месте старых труб появились новые, но пока они лежат хаотично, не подключены друг к другу.

В «ТомскРТС» редакции vtomske.ru сообщили, что завершить монтаж трубопроводов подрядчик планирует до 27 сентября.

«Срок этих работ продлен в связи с тем, что подрядная организация перераспределила персонал на другие объекты, где необходимо было оперативно подключить абонентов. Работы по восстановлению благоустройства на этом объекте уже ведутся на участке, где завершены монтажные работы. Асфальтирование на этой части объекта планируется завершить до конца сентября. На части объекта, где еще продолжаются монтажные работы, восстановлению подлежат только газон и тротуарная плитка. Погодные условия на выполнение этих работ не влияют», — прокомментировали в компании.

Полностью завершить работы по благоустройству планируется до 20 октября.

В «ТомскРТС» отметили, что работы на Нахимова ведутся без отключения потребителей от горячей воды.

В «ТомскРТС» добавили, что основные работы в рамках ремонтной кампании завершены. В настоящее время специалисты СП «Тепловые сети» ведут оперативное устранение локальных дефектов на подводящих квартальных теплотрассах к отдельным домам. До конца текущей недели подрядчик завершит реконструкцию двух участков теплотрасс на улице Шевченко и в переулке Заозерном.

«Всего за время ремонтной кампании выявлены 1 800 дефектов, большая часть из них устранена. Работы по устранению дефектов организованы вечерами и в выходные дни, чтобы как можно скорее обеспечить ресурсом всех потребителей города», — добавили в организации.

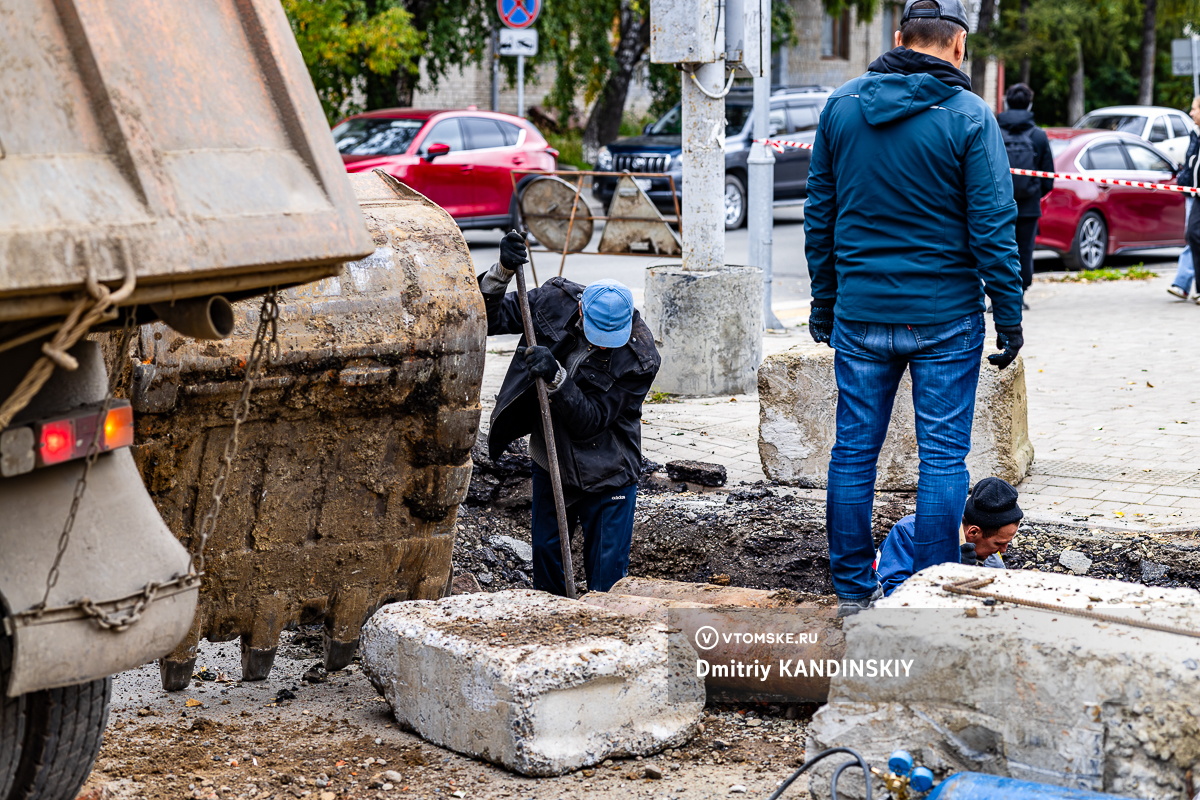

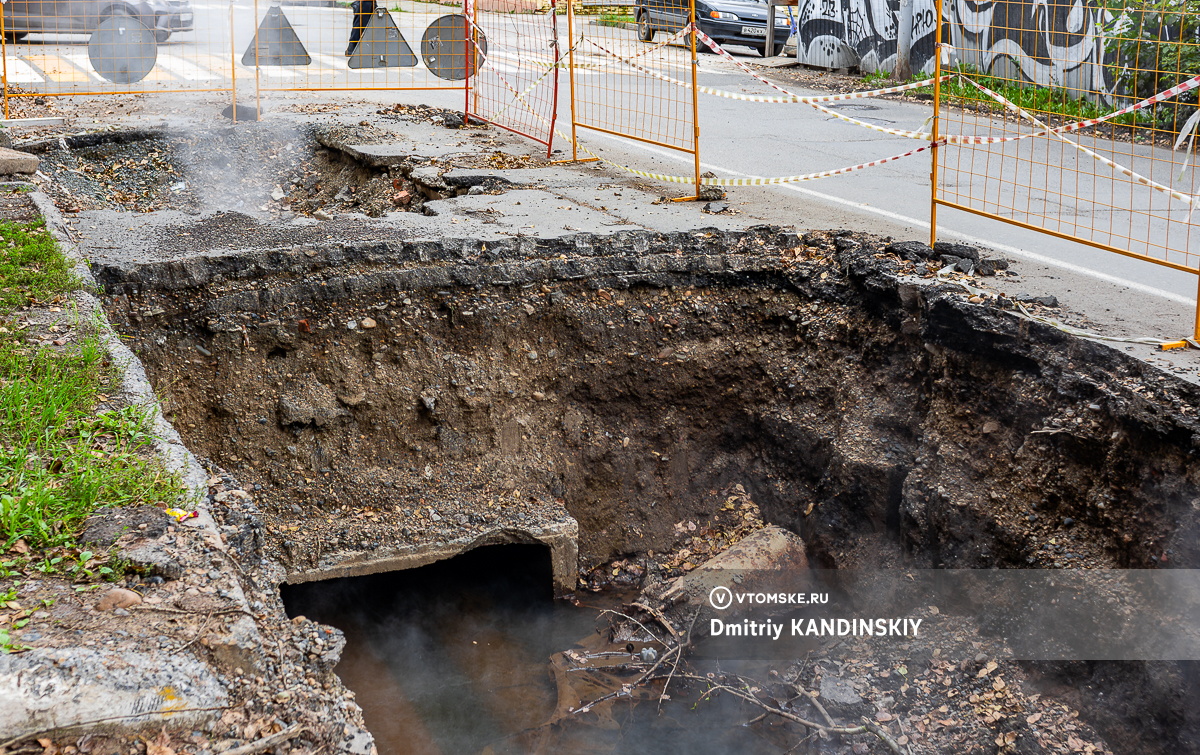

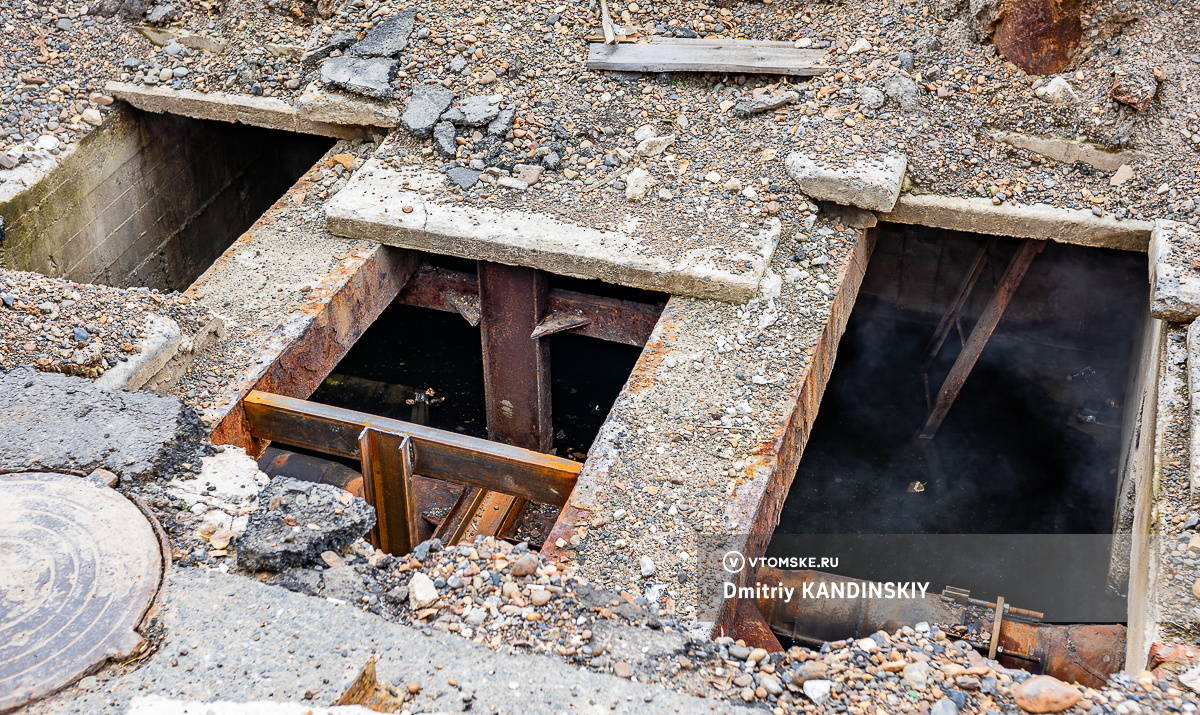

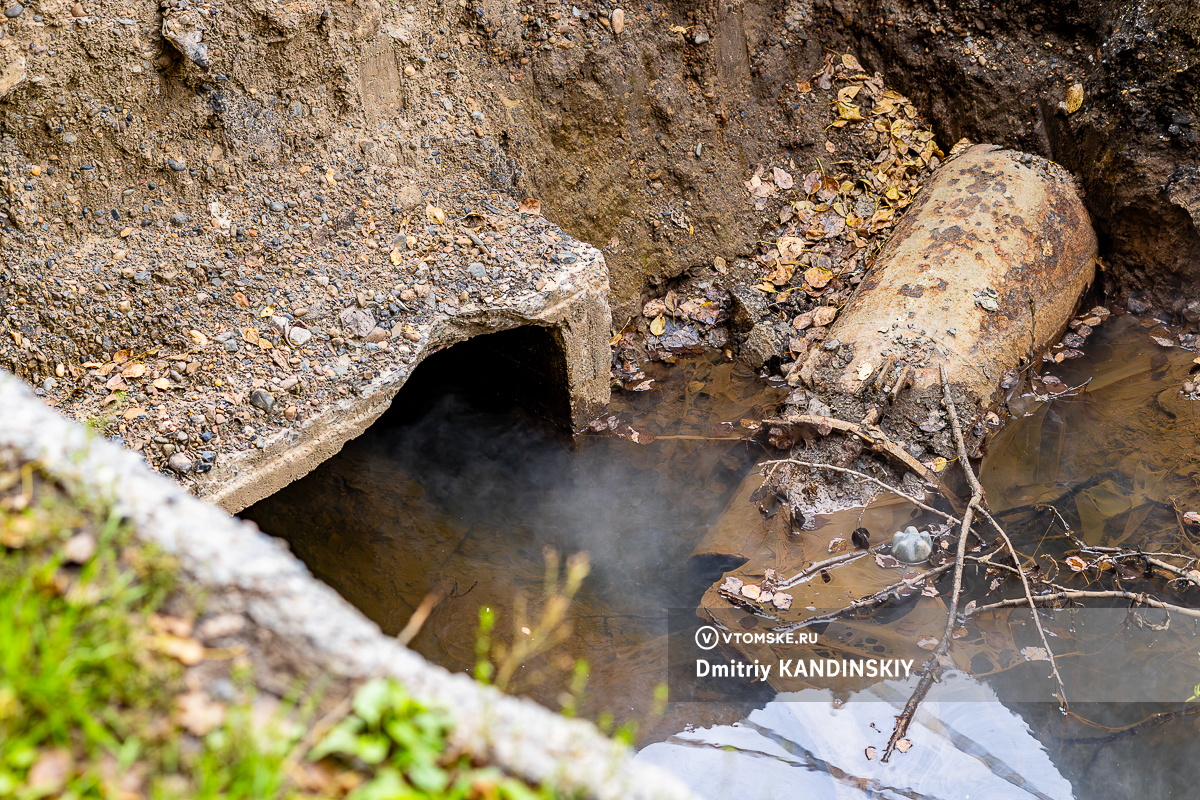

Однако в городе остается много небольших раскопок, часть из которых появились еще в середине лета. Когда они будут ликвидированы — неизвестно. Некоторые раскопки заполнены водой, из них идет горячий пар.

Ранее заместитель технического директора СП «Тепловые сети» АО «ТомскРТС» Борис Горяйнов рассказывал, что срыв сроков обусловлен проблемами с рабочими, деньгами и другими ресурсами.

«Мы стараемся объяснять ситуацию. Деньги, время, люди — все это причина затягивания сроков. По сути у нас сейчас есть только один ресурс — это время. Нет того количества персонала, нет того количества других ресурсов — технических, материальных, транспорта, в конце концов. Поэтому мы выполняем ремонт, доводим систему до необходимого уровня готовности за счет времени — продолжительности», — сказал Борис Горяйнов.

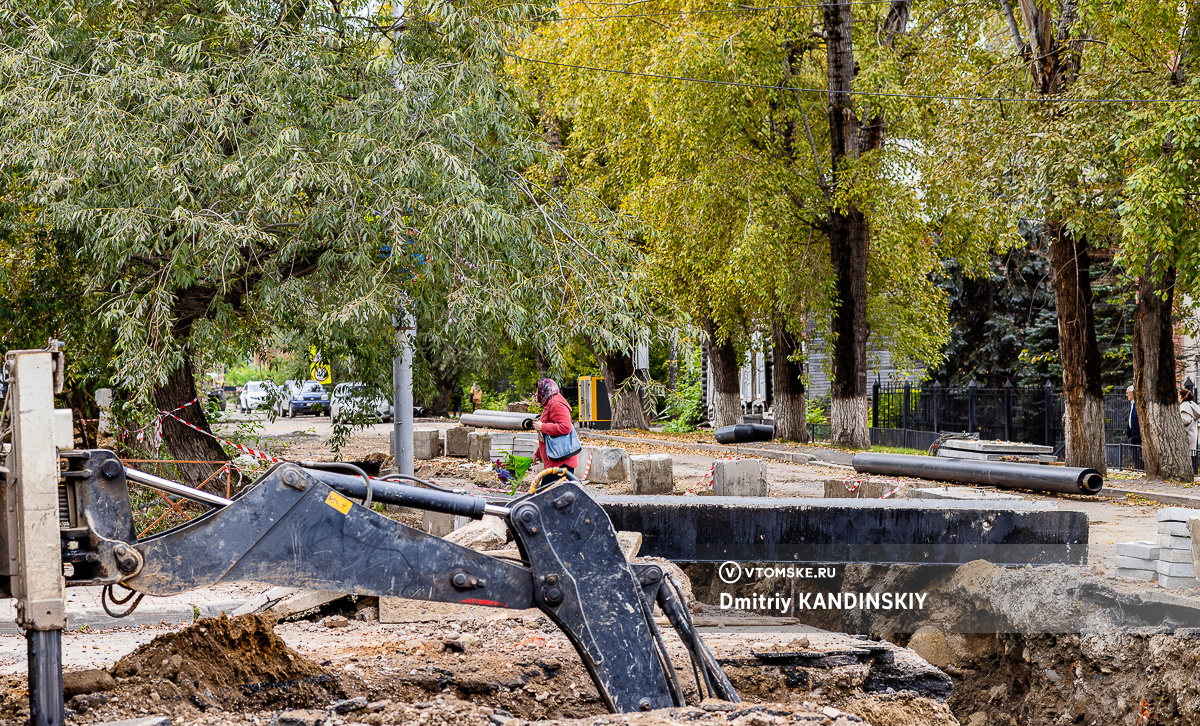

Масштабная раскопка на Белинского

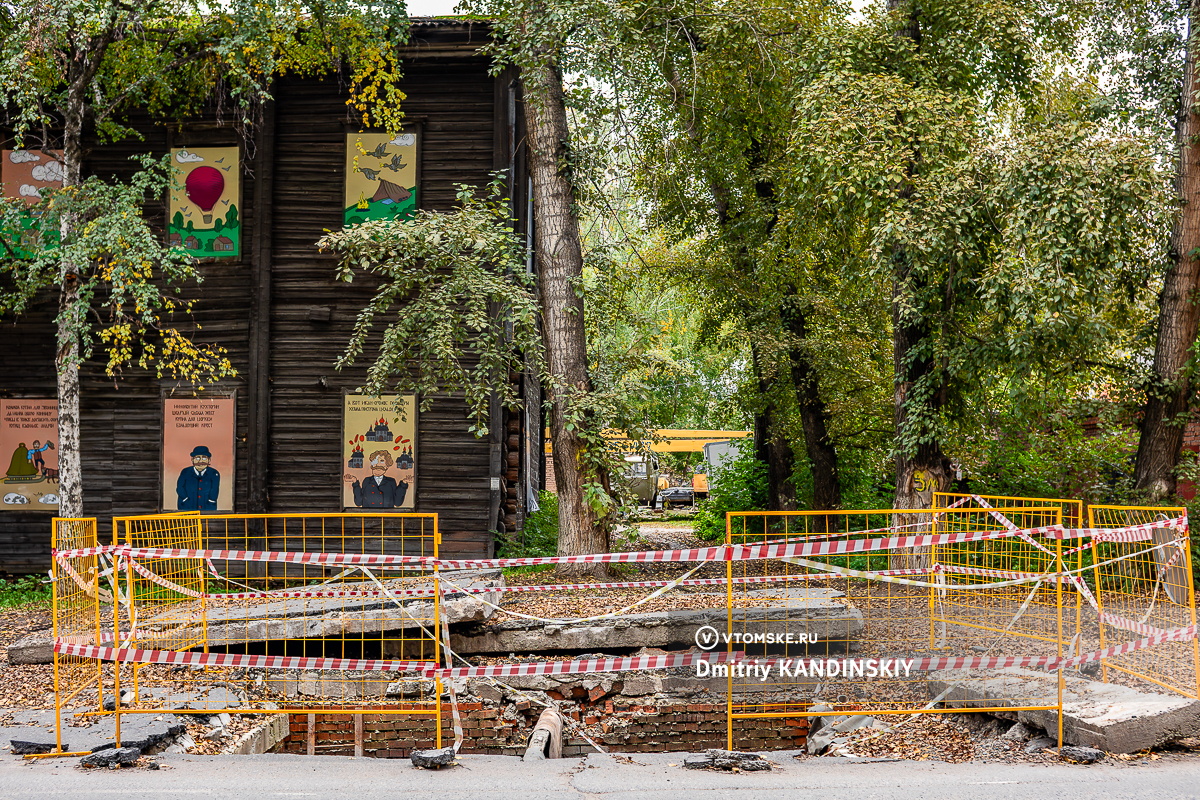

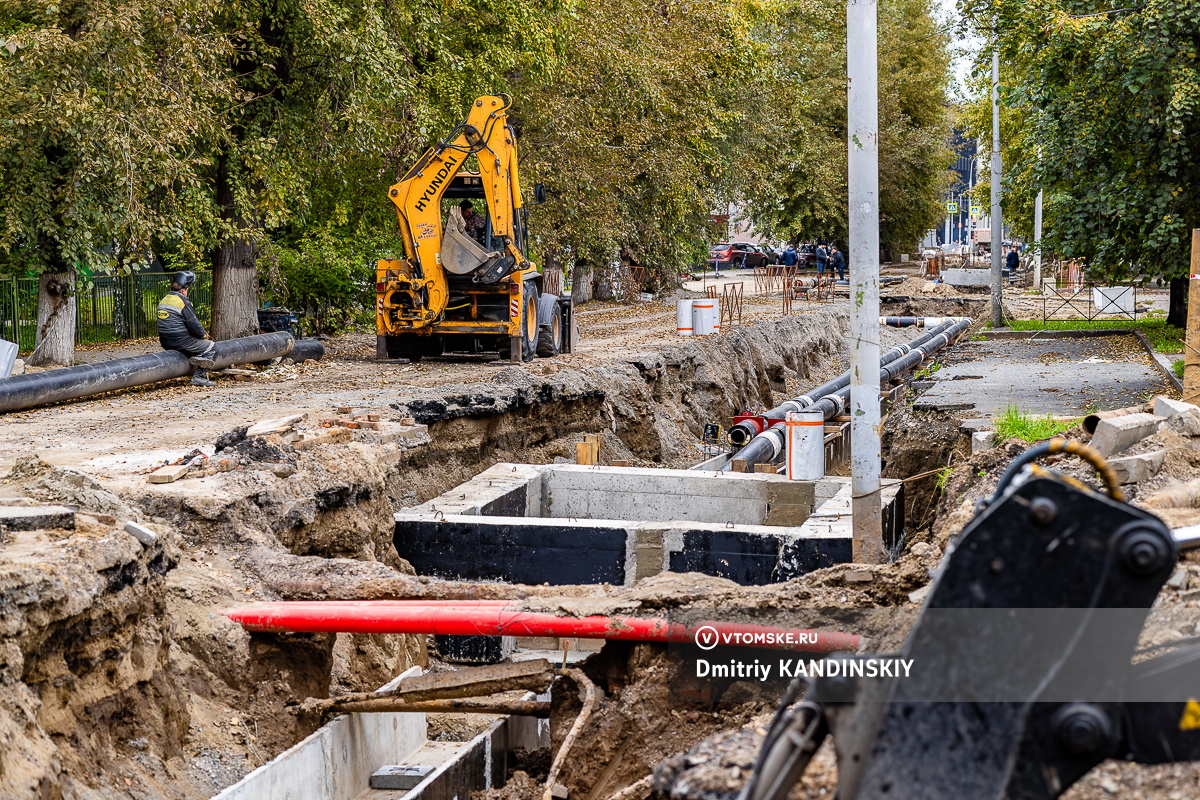

С середины мая реконструкция теплосетей проводится на улице Белинского. Для работ был перекрыт участок от Усова до Пирогова. В настоящее время проезд по улице закрыт почти до пересечения с Учебной. Работы здесь идут по заказу городского департамента капитального строительства, а не «ТомскРТС». На реконструкцию сетей на Белинского из бюджета города выделили порядка 160 миллионов рублей.

Изначально сообщалось, что реконструкция продлится до середины августа, однако летом выяснилось, что работы идут с отставанием от графика. Подрядчик говорил, что у него не было оперативных средств для закупки труб. В июле материалы привезли на объект.

На 16 сентября работы по реконструкции на Белинского продолжаются. В администрации Томска редакции сообщили, что планируемый срок выполнения работ — до 1 октября.

«У подрядчика в летний период было зафиксировано отставание от графика в связи с низкой скоростью производства работ, а также отсутствия достаточного количества специалистов. В настоящее время подрядная организация приняла меры, чтобы ускорить работы на объекте — увеличила количество рабочих и техники, закупила и доставила необходимые материалы. Работы на объекте находятся на личном контроле заместителя мэра Алексея Макарова», — прокомментировали в мэрии.
